Proiectul Tunelului de bază Brenner (Brenner Base Tunnel - BBT) a atins un nou moment important, după ce galeriile principale ale tunelului feroviar au fost conectate sub Alpi, la granița dintre Austria și Italia. Odată cu această etapă, toate cele trei galerii transfrontaliere ale proiectului sunt acum finalizate.
Cuprins:

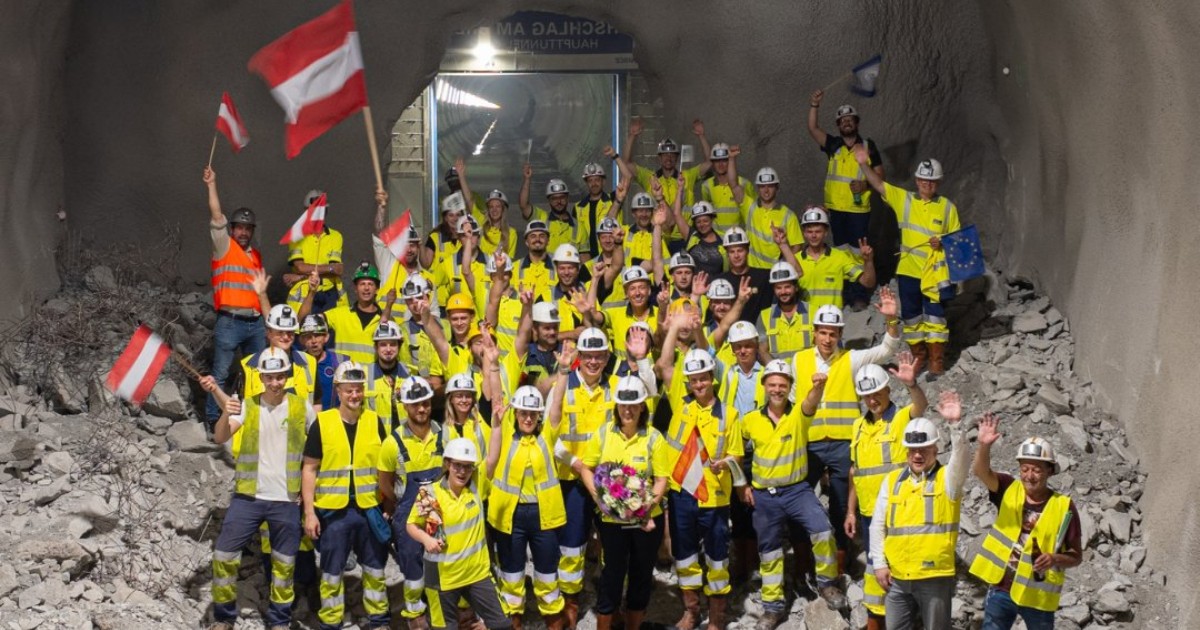

Proiectul Tunelului de bază Brenner (BBT) a atins un moment important pe 28 iulie, când cele două galerii principale ale tunelului feroviar, aflate de o parte și de alta a graniței dintre Austria și Italia, au fost conectate sub Alpi. Străpungerea finală a avut loc la ora locală 10:35, în cadrul lotului de construcție H53 Pfons-Brenner. Echipele austriece, care au folosit metoda convențională de excavare prin forare și detonare controlată, au ajuns la secțiunea italiană H61 Mules 2-3, excavată cu ajutorul mașinilor de forat tuneluri (TBM) Virginia și Flavia.
Potrivit railjournal.com, conectarea a fost realizată aproape simultan în cele două galerii principale, est și vest, la aproximativ 1,4 kilometri sub Pasul Brenner.
⚒️ With over 220 tunnel kilometres excavated, the completion of the EU co-funded Brenner Base Tunnel is one step closer! 🇦🇹🇮🇹
— European Commission (@EU_Commission) July 29, 2026
Miners have now connected Austria and Italy via two main railway tunnels ↓ pic.twitter.com/EB4KDHt2AY
Această reușită vine după conectarea galeriei de explorare în septembrie 2025 și înseamnă că Austria și Italia sunt acum legate prin toate cele trei galerii transfrontaliere ale proiectului. Precizia măsurătorilor topografice a avut un rol esențial, abaterile în punctele de întâlnire fiind de doar câțiva centimetri.
Lucrările la lotul H53 au început în martie 2024 și au inclus excavarea a 5 kilometri din galeria estică și 5,1 kilometri din galeria vestică, pornind din tunelul de acces Wolf spre granița cu Italia, folosind metoda convențională. Proiectul continuă pe un tronson de 7,1 kilometri spre nord, în direcția Pfons, unde mașinile de forat Wilma și Olga vor realiza conexiunea cu lotul H41 Sill Gorge-Pfons.
Membrii conducerii BBT SE, Martin Gradnitzer și Umberto Lebruto, au descris evenimentul drept o nouă etapă importantă în realizarea unuia dintre cele mai mari proiecte feroviare din Europa.
The two main tubes of the Brenner Base Tunnel are now connected beneath the Austrian–Italian border. 🚆⛰️
— RAILMARKET (@RAILMARKETCOM) July 29, 2026
The 64 km underground railway is designed to increase Alpine rail capacity and shift more freight from road to rail.
Read more: https://t.co/VEvlZbaXpg#BrennerBaseTunnel… pic.twitter.com/f2P0GGU3xm
„Odată cu această conectare a celor două galerii principale, proiectul nostru a atins un nou moment important. În viitor, trenurile de marfă și cele de pasageri care vor circula între Austria și Italia vor trece prin acest tunel. Acest succes demonstrează ce poate fi realizat atunci când se lucrează peste granițe pentru un obiectiv comun”, au declarat cei doi.
Managerul de proiect Michael Knapp a apreciat activitatea consorțiului de constructori Porr-Marti și a echipelor de pe șantier pentru modul în care au depășit dificultățile geologice întâlnite. La rândul său, Alessandro Marottoli, managerul secțiunii H61 Mules, a afirmat că străpungerea reprezintă rezultatul muncii echipelor de pe ambele părți ale graniței.
Până în prezent, aproximativ 220 de kilometri din cei 230 de kilometri ai rețelei de tuneluri prevăzute în proiect au fost excavați. Lucrările vor continua pe segmentele rămase, în timp ce mașinile de forat Wilma și Olga avansează spre nord, în direcția Innsbruck. Ulterior vor începe lucrările pentru instalarea sistemelor feroviare și amenajarea tunelului.
The Brenner Base Tunnel has reached another major milestone, with the simultaneous breakthrough of both main tunnel bores beneath the Austrian–Italian border. The world's longest underground railway link moves another step closer to completion. 🚆 https://t.co/q5tT366CdX pic.twitter.com/kvDciVGtoe
— European Rail Timetable (@EuropeanRailTT) July 29, 2026
Tunelul de bază Brenner, cu o lungime de 64 de kilometri, reprezintă un element esențial al coridorului european de transport TEN-T Scandinav-Mediteranean. Finalizarea proiectului este programată pentru anul 2031, iar punerea în exploatare este prevăzută la sfârșitul anului 2032. Noul tunel va reduce timpul de călătorie și va crește capacitatea pentru transportul de pasageri și marfă peste Alpi, deși beneficiile complete vor depinde și de finalizarea liniilor de legătură din Austria, Germania și Italia.
