Termocentrala pe gaze de la Iernut ar putea fi inaugurată parțial la finalul acestui an, în contextul în care trebuia să fie deja gata de cinci ani și să fie în producție de patru.
Cuprins:
Ministerul Energiei susține, pentru Libertatea, că în acest an vor fi porniți 200 MW din cei 430 MW ai centralei, însă Romgaz – proprietarul acesteia – refuză să își asume un termen concret.
Compania, controlată de statul român, spune însă că „face toate demersurile” pentru ca primii MW să fie puși în funcțiune anul acesta.
Romgaz a semnat, în 2016, un contract în valoare de 268 de milioane de euro, fără TVA, cu firmele Duro Felguera şi Romelectro, pentru realizarea unei noi centrale pentru producerea energiei electrice în cadrul termocentralei Iernut, care există deja și are peste 50 de ani.
Noua centrală ar fi avut 430 MW, iar contractul avea termen de execuție de 36 de luni, astfel că trebuia să fie gata în 2019.
Numai că acest lucru nu s-a întâmplat, iar centrala a rămas construită în proporție de 90%. Cauza: Duro Felguera avea probleme financiare, ajungând ca statul spaniol să o salveze de la faliment.
În 2021, din cauza întârzierilor Romgaz a reziliat contractul de construcție a centralei de la Iernut, pentru ca în 2023 să semneze un altul, pentru re-demararea lucrărilor. Doar că, între timp, acestea avansează tot în ritm de melc.
Ulterior, în 2022, Romelectro – partener al Duro – a intrat în insolvență, având propriile probleme financiare, potrivit Profit.ro.
După ce în vară România a ajuns să pornească termocentrale vechi din cauză că nu își putea acoperi necesarul, Ministerul Energiei le-a cerut spaniolilor să se miște mai rapid.
„La jumătatea lunii septembrie a.c., după ședința Comandamentului Energetic Național, ministrul Energiei, Sebastian Ioan Burduja, a declarat că ministerul așteaptă, din partea contractorului spaniol de lucrări Duro Felguera, un plan de accelerare a lucrărilor la centrala Romgaz de la Iernut”, arată Ministerul Energiei pentru Libertatea.
„Potrivit ministrului, conform asigurărilor primite din partea Romgaz și Duro Felguera, cel puțin jumătate din capacitatea de producție a centralei, adică în jur de 200 de MW, ar putea fi pusă în funcțiune până la sfârșitul acestui an”
Ministerul Energiei:
Însă Romgaz, compania care trebuie să primească centrala la cheie, nu dă însă un termen clar și asumat de Duro Felguera.
„La solicitarea Beneficiarului (Romgaz – n.r.), Executantul/Antreprenorul a transmis un Plan de Accelerare și un Grafic de Execuție pentru respectarea termenului de finalizare și punerea în funcțiune a centralei cu ciclu combinat în conformitate cu Contractul de execuție. Acest Plan este în analiza Beneficiarului”, arată compania, pentru Libertatea.
„Trebuie avute în vedere complexitatea ridicată a proiectului, precum și faptul că acesta este un proiect recuperat, cu echipamente care au fost montate în urmă cu 4 ani”, mai spune Romgaz.
Romgaz mai spune că executantul a dat mai multe argumente pentru întârzierea de până acum a lucrărilor:
Romgaz menționează că dacă Duro Felguera nu va pune în funcțiune centrala de la Iernut va aplica penalități de întârziere și va putea executa garanția de execuție, plus să recupereze toate costurile și prejudiciile suferite.
De asemenea, Romgaz amenință executantul cu judecata.
Deși a fost întrebată, societatea de stat nu a spus ce penalități a aplicat până acum și care care sunt costurile suplimentare suferite de Romgaz din cauza întârzierilor.
Societatea speră însă să dea în producție „primii MW” anul acesta.
„Avem toată încrederea că centrala va fi pusă în funcțiune, fiind un proiect recuperat cu succes de Romgaz. Mai mult decât atât, facem toate demersurile ca prin Planul de accelerare solicitat și datorită mobilizării excepționale a Duro Felguera SA, primii MW ai noii centrale aferenți a jumatate din capacitate să fie puși în producție anul acesta”, conchide compania de stat.

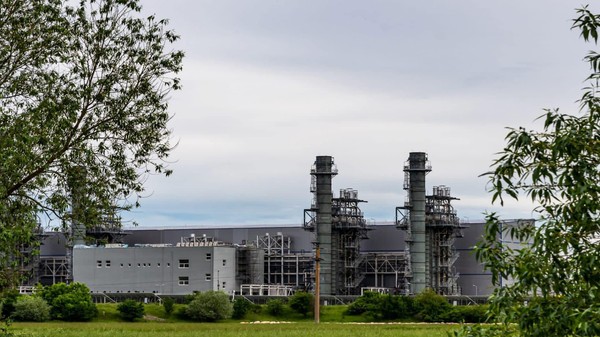

Sursa foto: Romgaz
Stan52 29.09.2024, 11:34
Un gargaragiu acest Burduja.
BONY 29.09.2024, 11:51
Mai mira pe cineva aceasta situatie ?! Atat timp cat sefii din energie au salarii uriase fara niciun criteriu de competenta sau de performanta, aici se ajunge.
sarivisionyahoo.com 29.09.2024, 12:25
Nu sunt în stare.La guvernare s au perindat numai lepre ticăloase!
ciobanudorin_2006 29.09.2024, 12:44
Romgaz e ca un sat fără câini .Asa a lăsat în paragina și termocentrala de la Galați unde s au investit milioane de euro și acum e data la niște prădători ca să o taie pentru fier vechi .Va dați seama cât de iresponsabili suntem ca stat.Cine ne conduc ? Niște neaveniți care habar nu au cum se produce măcar un MW.Oare chiar nu e nimeni în tara asta ca să așeze lucrurile pe un făgaș normal ?Doar sa distrugem ce au construit alții?De atât suntem în stare ?
dabaca2020 29.09.2024, 13:27
In Romania ,a mai fost contracte paguboase de acest fel cu firmele straine !! Bechtel cu autostrazile !! La Iernut ,este foarte importanta acesta centrala ,acum cand rezervele de gaz au crescut . Sa speram ca si pretul kw-ului va mai scadea ,atat cat sa fim in randul tarilor civilizate ,Franta , Germania ,etc, produc energie mult mai ieftina decat Romania !
True_Blue 29.09.2024, 22:47
Numai statul roman are probleme cu antreprenorii. Sa faci în 7 ani 400 MW e un record, negativ din pacate.
