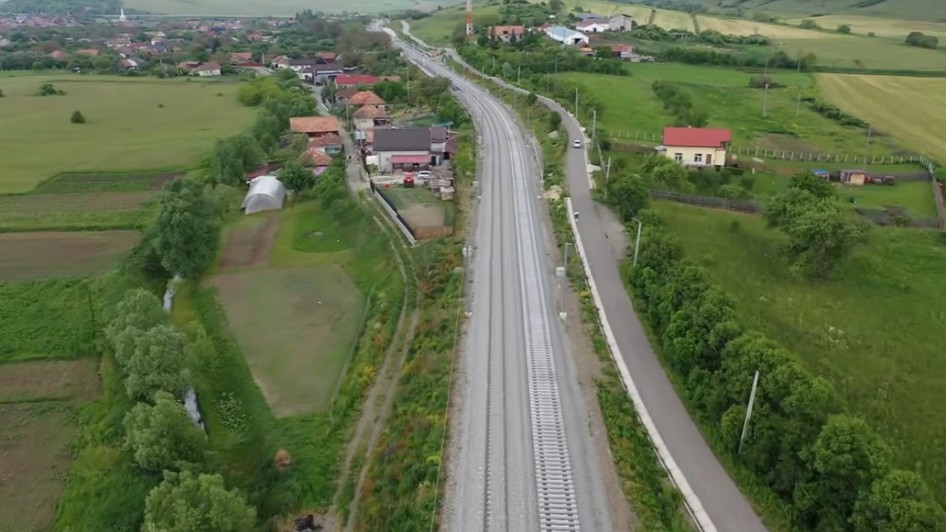

Lucrările de modernizare și electrificare a Magistralei 300 Cluj-Napoca – Oradea – granița cu Ungaria continuă pe toate cele patru loturi, însă datele oficiale privind stadiul execuției diferă în funcție de sursa consultată. Deși proiectul finanțat prin PNRR ar trebui finalizat până în august 2026, procentele actuale ridică semne de întrebare cu privire la respectarea termenului, relatează media9.ro.
Compania Națională de Căi Ferate CFR SA a publicat pe site-ul propriu situația proiectelor de reabilitare și modernizare a infrastructurii feroviare finanțate din fonduri externe nerambursabile, aferentă începutului lunii iunie 2026. Printre proiectele aflate în execuție se numără și modernizarea Magistralei 300 Cluj-Napoca – Oradea – granița cu Ungaria, un proiect cu o lungime totală de 166 de kilometri, finanțat prin Planul Național de Redresare și Reziliență (PNRR).
Potrivit termenelor contractuale, lucrările ar trebui finalizate până în august 2026.
Magistrala 300 are o lungime totală de 166,2 kilometri și este împărțită în patru loturi, fiecare gestionat de o altă asociere de constructori. La începutul lunii iunie 2026, stadiul lucrărilor raportat oficial de CFR arată astfel:
Deși datele oficiale indică un progres lent, există discrepanțe între acestea și cele comunicate de alte surse. Media9.ro notează că, în timp ce CFR raportează 19,69% pentru Lotul 3 și 42,10% pentru Lotul 4, un comunicat de presă al companiei susține că progresul ar fi de 26%, respectiv 48%. De asemenea, pentru loturile 1 și 2, secretarul de stat Horațiu Cosma a declarat că stadiul fizic este de aproape 70%, respectiv 67%, valori semnificativ mai mari decât cele publicate de CFR.
Proiectul de electrificare și reabilitare a liniei Cluj Napoca – Oradea – Episcopia Bihor este finanțat prin Planul Național de Redresare și Reziliență (PNRR) și are alocat un buget de 7,679 miliarde de lei fără TVA. Modernizarea include atât infrastructura feroviară, cât și modernizarea a 11 stații de cale ferată (printre care Cluj-Napoca, Oradea și Episcopia Bihor), 11 halte și 21 de puncte de oprire. După finalizare, trenurile ar trebui să circule cu o viteză maximă de 160 km/h pe anumite tronsoane.
În ciuda investiției uriașe și a termenului limită clar stabilit, ritmul actual al lucrărilor ridică semne de întrebare cu privire la finalizarea la timp a proiectului.
Media9.ro subliniază că, în acest ritm, este puțin probabil ca termenele să fie respectate, iar discrepanțele din datele oficiale nu fac decât să sporească incertitudinea.
Toni2 27.06.2026, 14:54
Multa incompetență ai amatorism la CFR cine naiba urmărește și controlează evoluția lucrărilor la calea ferată Oradea Cluj care bate pasul pe loc lucrările stagnează prețul este unul enorm de mare nu știu cum se întâmplă că lucrările cu valoare mare sunt atribuite unor firme neserioase care nu sunt in stare sa execute lucrările în termenul stabilit w la buprin contract și de calitateb, Este inadmisibil cum se cheltuie su se risipesc banii de la buget, banii europeni.
